案場準備交屋,業主問:「最後還要付多少?」你打開原報價,又翻出 LINE 裡的追加確認、幾張請款單和入帳紀錄。每一份都有數字,卻沒有一份能直接回答。
工程結算單的用途,就是把這些數字放回同一個案場、同一個版本,讓雙方看懂:最後確認的工程金額是多少、已經收到多少、還有多少未收,以及這次要請哪一筆。
先記住兩個算式:
確認後工程總額=原報價+已確認追加-已確認追減。
未收餘額=確認後工程總額-已實際收款。
但未收餘額,不一定全部都是現在到期的尾款。
1. 結算單、報價單與請款單有什麼不同?
三份文件回答的是不同問題。名稱可以依工作室習慣調整,但不要讓同一筆款項因為出現在不同文件,就被重複加總。
- 報價單:約定做哪些工項、數量、單價與金額,是後續核對的基礎。
- 請款單:說明這一期依什麼條件請款、請多少、付款資訊是什麼;送出不代表已經入帳。
- 工程結算單:把原報價、已確認變更與收款紀錄整理到同一個截止日,交代最後金額與餘額。
如果工程還有待確認項目,可以先做「截至某日的對帳表」,清楚列出未定事項;不要一面寫「最終結算」,一面把金額仍未確認的工項算進總額。

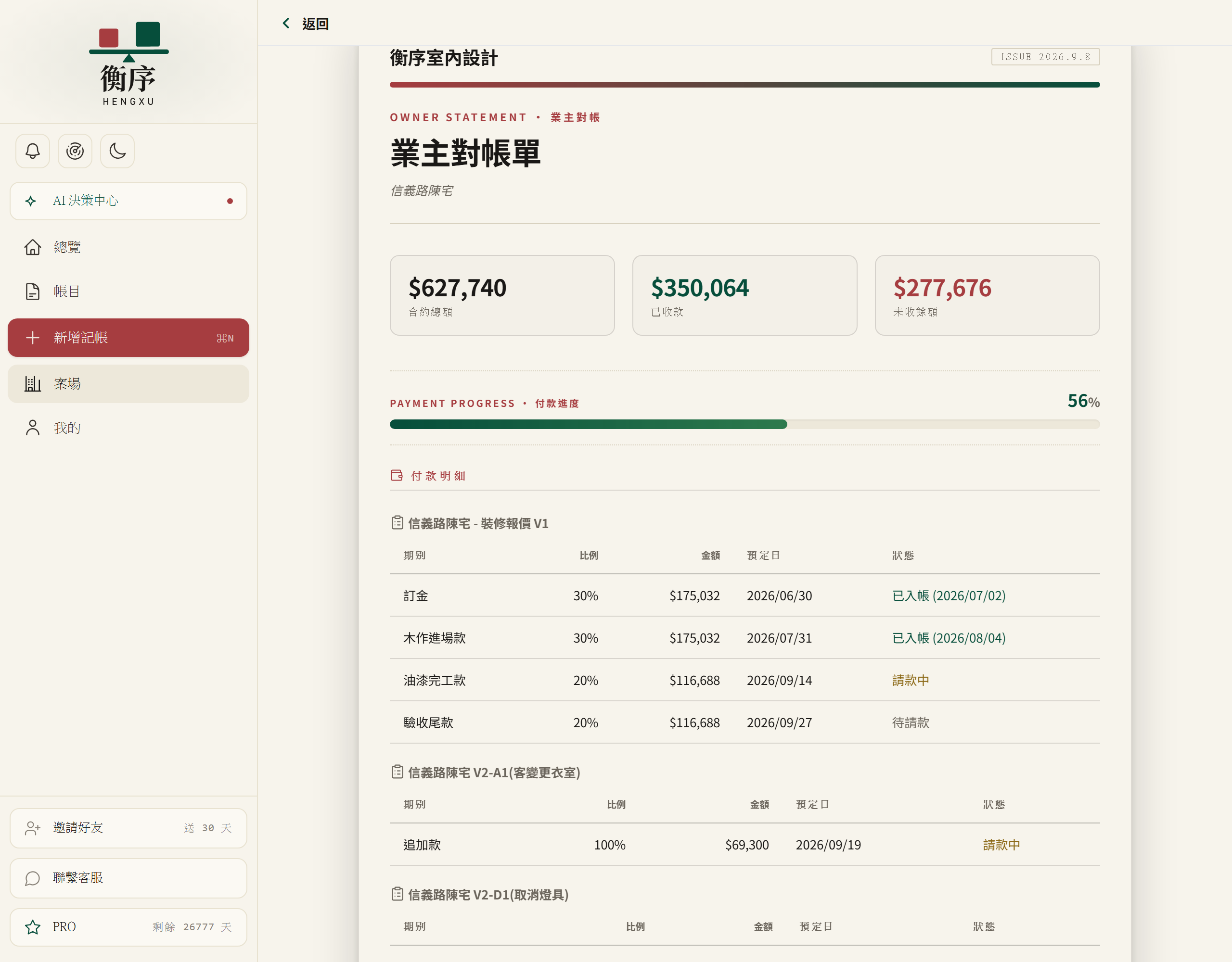

2. 一份能核對的結算單,要有哪些欄位?
先把「這份數字從哪裡來」留下來,比把表格做得漂亮更重要。建議保留以下資料:
- 案場名稱、業主與結算截止日:避免不同案場或不同期間的資料混在一起。
- 原報價編號、版本與金額:不是資料夾裡最新的一份,而是雙方確認採用的版本。
- 每筆追加減:工項、原因、金額、確認日期及確認紀錄位置。追加與追減分開列。
- 確認後工程總額:把計算過程展開,不只留一個最後數字。
- 逐筆已收款:收款日期、金額、對應期別與核對依據;轉帳截圖可作線索,仍應核對實際入帳。
- 未收餘額與本期請款:分別列示,另註尚未到付款條件的部分。
- 待確認事項:有爭議或尚未定價的項目另列,不混入已確認總額。
原報價與追加減也要使用一致的含稅或未稅口徑。這篇範例不做稅額計算;實際文件請標明金額口徑,避免同一個總額裡混用。
延伸閱讀:室內設計案場的追加減管理。
3. 完整範例:120 萬案場,最後還有多少未收?
以下是虛構教學案例,所有金額都以新臺幣、相同含稅口徑列示,並假設沒有退款或其他抵扣。原工程報價 120 萬元,施工期間有兩筆已確認追加與一筆追減:
| 結算項目 | 金額(NT$) | 核對依據 |
|---|---|---|
| 原工程報價 | 1,200,000 | 雙方確認的報價 V3 |
| 追加:木作收納 | +80,000 | 追加單 A01,已確認 |
| 追加:插座調整 | +20,000 | 追加單 A02,已確認 |
| 追減:取消一組櫃體 | -30,000 | 追減單 D01,已確認 |
| 確認後工程總額 | 1,270,000 | 1,200,000+80,000+20,000-30,000 |
| 已實際收款 | -900,000 | 訂金 300,000+進度款 600,000 |
| 未收餘額 | 370,000 | 1,270,000-900,000 |
另外還有一筆 15,000 元的追加,雙方尚未確認。這筆要放在「待確認事項」,不列入上面的 1,270,000 元。等確認後,再更新版本與結算金額。
送給業主的說明可以直接寫:
截至本次結算日,原工程金額為 1,200,000 元,已確認追加合計 100,000 元、追減 30,000 元,確認後總額為 1,270,000 元。已核對收款 900,000 元,未收餘額為 370,000 元。各期請款及未到付款條件的金額另列如下。
4. 已請款不等於已收款,未收也不等於全部到期
接續範例,370,000 元未收餘額,可以拆成三部分。以下只是示範分類,不代表所有工程都採相同付款條件:
| 款項狀態 | 金額(NT$) | 這次怎麼處理 |
|---|---|---|
| 先前已請、尚未收到 | 100,000 | 列原請款單編號,提醒核對,不重開成新款 |
| 本次符合條件、準備請款 | 220,000 | 列為本期新增請款 |
| 依本案約定尚未到付款條件 | 50,000 | 另註條件,不列本期到期款 |
| 未收餘額合計 | 370,000 | 100,000+220,000+50,000 |
這樣業主才看得懂:本次新增請款是 220,000 元,不是把 370,000 元全部重新請一次。若提醒先前未付的 100,000 元,就把「前期未付」和「本期新增」分列,避免對方以為收到了重複帳單。
延伸閱讀:室內設計的分期請款與收款流程;需要整理請款欄位,可參考工程請款單範本。
5. 對業主結算,和對工班付款,要分開看
業主端要回答「還有多少工程款未收」;工班端要回答「確認發包多少、實際已付多少、還有多少待付」。兩邊都屬於同一個案場,卻不是同一張往來帳。
例如,本案對業主未收 370,000 元,對工班還有 200,000 元待付。不能直接相減,再告訴業主只需付 170,000 元。工班待付款是工作室自己的付款安排,不是業主工程款的扣項。
- 對業主的版本:以雙方約定的工程金額、追加減、收款及餘額為主。
- 內部對工班的版本:逐工班核對發包金額、變更、付款進度與實際支出,保留付款依據。
- 案場損益檢查:另外確認收入與成本記錄是否完整;工程款收齊不等於成本都結清,也不代表已確認最後利潤。
若你正在整理工班端的帳,可接著看工班請款怎麼對發包?避免重複付款、超付與追加漏記。
6. 送出前檢查清單與常見問題
不用重新做一套大系統。先拿即將結案的一個案場,逐項核對:
- 原報價是否為雙方確認的版本?
- 每筆追加減是否有確認紀錄,待確認項目是否另列?
- 總額的含稅/未稅口徑是否一致?
- 已收款是否核對入帳,且沒有把請款單當成收款紀錄?
- 前期未付、本期新增請款與未到期款是否分開?
- 表格是否標示截止日與版本,讓後續回覆有依據?
- 工班付款與案場成本是否另外核對,而不是混入業主餘額?
工程結算單一定要等全部完工才能做嗎?
追加減還沒確認,可以先寫進去嗎?
可以用 Excel 整理工程結算表嗎?
結算餘額是負數怎麼辦?
