工班請款怎麼對發包? 避免重複付款、超付與追加漏記

2026.08.21 · 閱讀約 9 分鐘 · 衡序 OS 團隊
#工班請款 #發包對帳 #追加減 #重複付款
直接答案

工班請款要對的是同一個差額——已確認的發包金額 − 已標「已付」的分期。大於零代表還沒付完、等於零是付清、小於零代表已付分期已經超過發包金額。超付多半不是工班多要,而是追加減核定後發包金額改了、分期金額沒跟著改,或同一期被記了兩次。

工班拿請款單過來,最花時間的往往不是算錢,是回想。

這個工項當初發包多少?中間追加減過幾次?前面已經付到第幾期?這次要請的又是哪一期?四個數字散在報價單、LINE 對話和自己記的表格裡,對一次要翻三個地方。

這篇先把「到底要對什麼」講清楚,再用一個真的會發生的超付案例走一遍。

要對的其實只有一個差額

實務上會攤開四個數字:原發包、追加減、前期已付、本期請款。但真正要判斷的只有一件事:

發包付款進度差額 = 已確認發包金額 − 已標「已付」的分期

有一件事要先講清楚:這個差額算的是發包的付款進度,不是現金。實際現金流仍需與支出帳目核對。分開看這兩件事,是後面所有問題的前提。

追加減不是發包的欄位,是另一張報價單

在衡序裡,追加與追減是獨立的報價單(類型分別是「追加」與「追減」),不是掛在原發包底下的子欄位。核定之後,追加的工項一樣會進到那張報價單的發包資料;發包端不分「原始」或「追加」,都算進案場的發包成本。想把追加這條線完整看一遍,可以看〈追加減怎麼管理?從業主簽認、工班發包到請款與毛利〉。

這裡有一個真實限制值得先知道:統包不能包追減報價。要用一張合約統包多個工項時,可選的報價單不含追減類型;追減的工項只能走散項發包。

一個完整的超付案例

系統櫃工班,原本發包 132,000,分三期 30% / 40% / 30%,也就是 39,600 / 52,800 / 39,600。工程順利,三期都付掉了,三期都標成「已付」。

後來業主客變,砍掉一組吊櫃,出了一張追減報價 −20,000。發包金額改成 112,000

問題就在這裡:發包金額改了,但三期的分期金額還停在追減前的基礎上,而且都已經標成已付。

多付出去的 20,000 不會自己冒出來提醒你。在只有一欄「已付金額」的表格裡,它看起來就只是一個比較大的數字。

在衡序裡,同一張卡上會直接把它標出來:

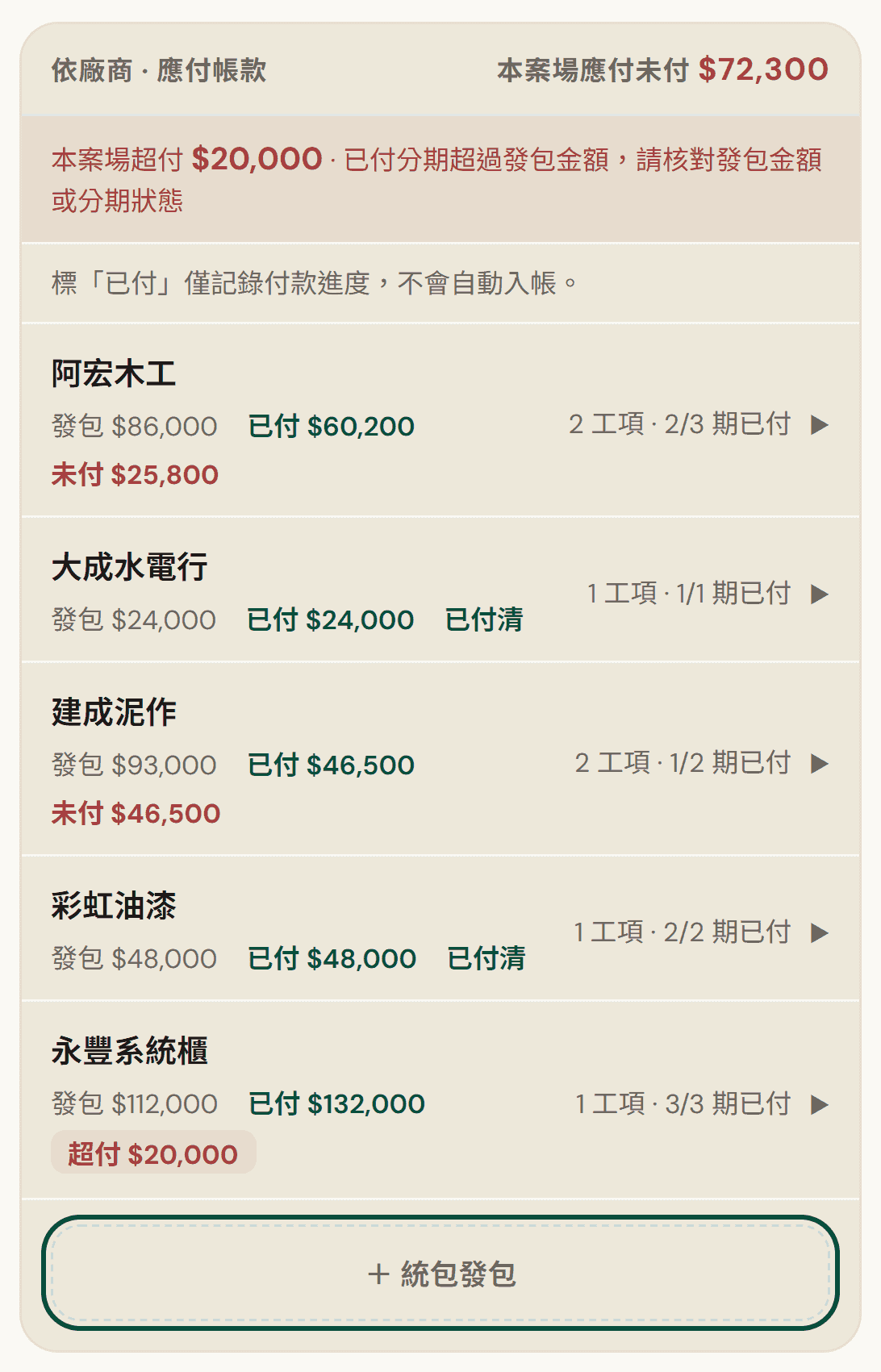

案場的「依廠商 · 應付帳款」卡片,同一張卡上同時出現未付、已付清與超付三種狀態
同一張卡上三種狀態都在:阿宏木工「未付 $25,800」、大成水電行「已付清」、永豐系統櫃「超付 $20,000」。

卡片頂端是「本案場應付未付 $72,300」,超付另起一行、不會被併進應付合計互相抵銷。

它會顯示,但不會擋你。 產品把超付獨立標出來,但不會阻止你輸入、也不會跳警告窗。要把發包金額改回去、還是把第三期金額改成 19,600,是你的判斷,不是系統的。

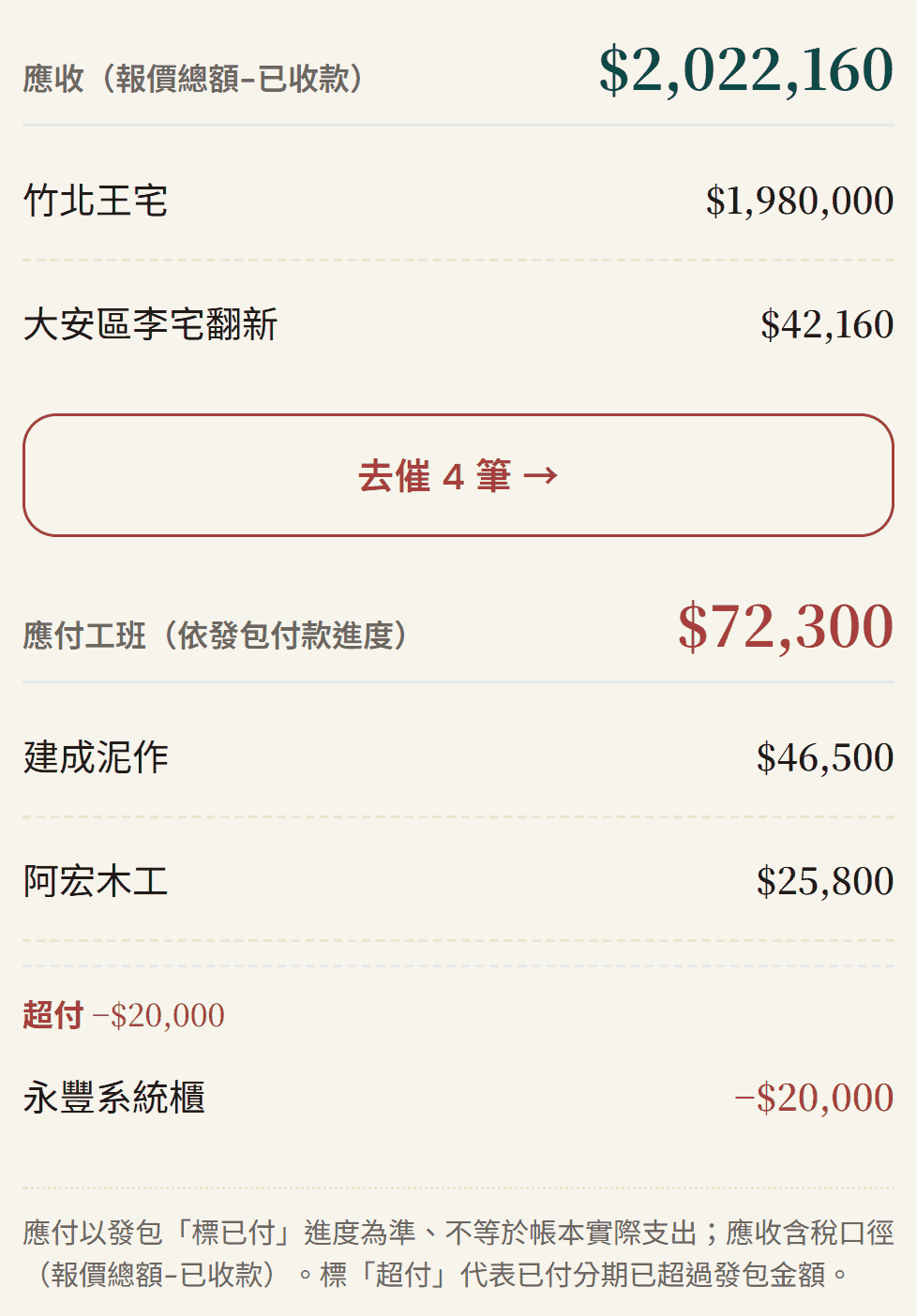

同一組數字在總覽頁也是分開的:

總覽頁的應收應付欄位,應付工班 $72,300 與超付 −$20,000 分成兩段顯示
總覽頁的「應付工班(依發包付款進度)」與超付分成兩段,不互相抵銷。

底下那句口徑說明是重點:

應付以發包「標已付」進度為準、不等於帳本實際支出;應收含稅口徑(報價總額−已收款)。標「超付」代表已付分期已超過發包金額。

發包、追加與付款進度還分散在不同表格?把一個案場的追加報價、發包與分期狀態放進來,差額會自己算出來。

用一個案場試算看看 →

重複付款:同一期被記兩次

超付的另一個常見來源是同一期被記了兩次——上午在工地標了已付、晚上回辦公室又把同一期的 11,400 記了一筆。

衡序在發包分期按「記這筆付款」時,會先看這一期有沒有記過:

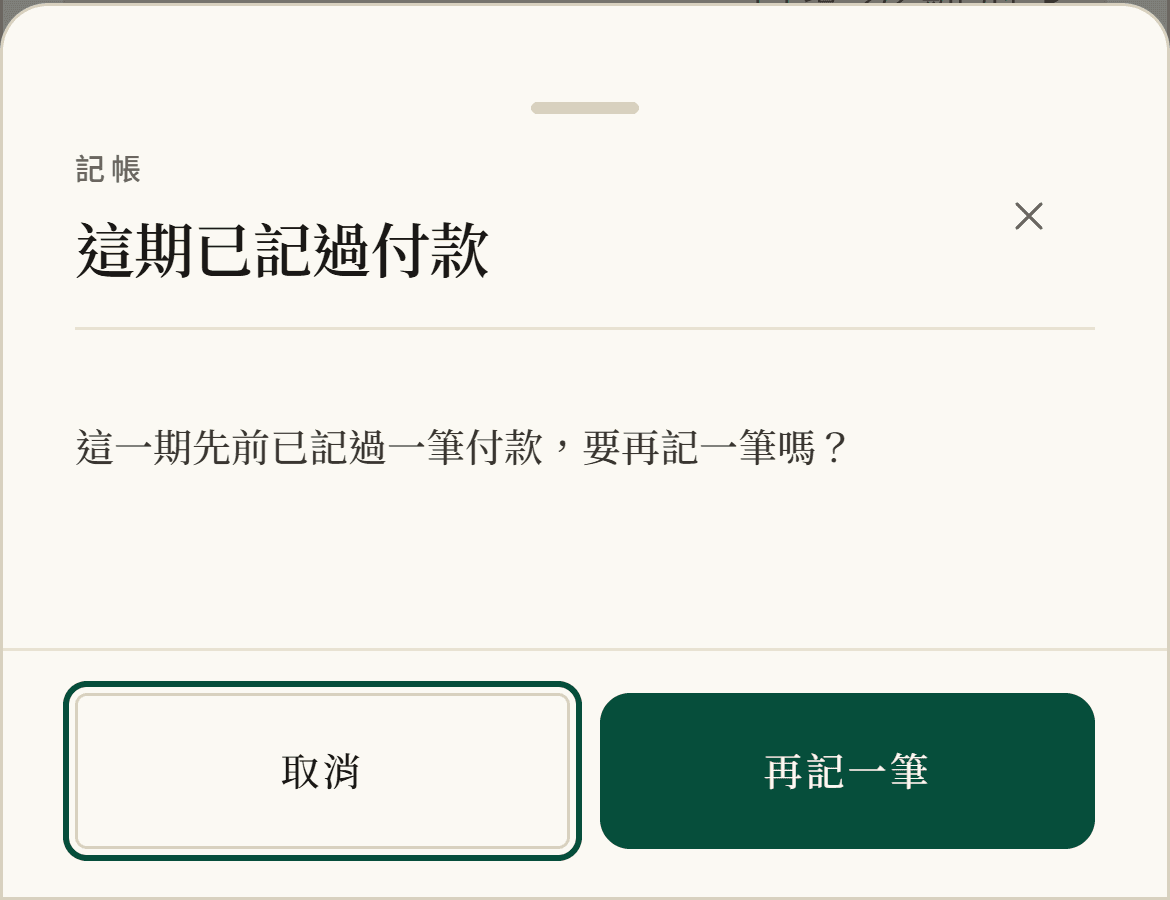

確認窗:這期已記過付款,這一期先前已記過一筆付款,要再記一筆嗎?
問的是「要再記一筆嗎?」不是「不准記」——分兩次付同一期是很正常的事。

判斷留給你,只是不讓你在不知情的狀況下記第二次。

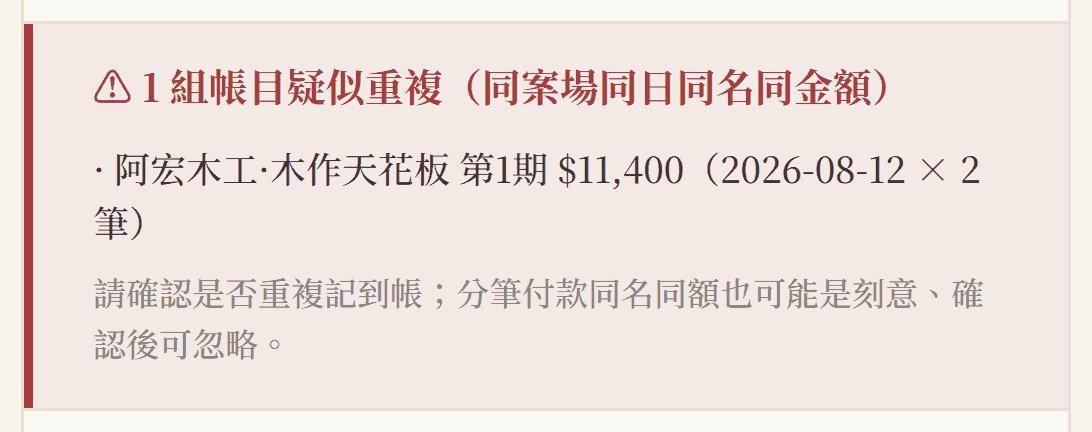

已經記進去的重複帳目,設定裡的數字健檢會列出來:

數字健檢列出 1 組帳目疑似重複(同案場同日同名同金額)
判準是同案場、同日、同名、同金額;純檢查、不會自動更動資料。

它明講「分筆付款同名同額也可能是刻意、確認後可忽略」,所以只列出來讓你確認,不替你決定。

還有第三個機制比較安靜:記帳分類裡的「工班請款」是付款紀錄,永遠不計入發包成本。成本以發包金額為準,所以記一筆工班付款不會讓同一筆錢在成本裡出現兩次。

這是最容易誤會的一點,所以產品在發包卡片上常駐一句話:

標「已付」僅記錄付款進度,不會自動入帳。

意思是:把某一期標成已付,記錄的是「這個工班付到第幾期、還欠他多少」,不會產生一筆支出、不影響帳本與毛利。實際支出要另外到記帳登錄。

分開的理由很實際——付款進度和現金支出的時間點經常不一樣。工班說「這期先做,錢下個月給」,進度已經到了、錢還沒出去;反過來也有先付訂金、工程還沒開始的。硬把兩件事綁成一個數字,就會出現「帳上明明有錢,卻不知道還欠工班多少」的狀況。

這件事在自建表格上最容易失效的三個地方

Excel 完全做得到這些計算,真正的問題出在維護。

版本分散。 報價一張、發包一張、付款紀錄一張,三張表各自演化。追加之後最先過期的通常是發包那張。

追加沒同步。 追加減報價簽了、發包金額卻停在原本的數字——上面那個 20,000 的超付就是這樣來的。自建的欄位與公式要自己維護,口徑一旦漂移,錯的地方不會自己浮出來。

付款狀態靠人工更新。「已付」是打勾還是填日期、有沒有人記得回頭改,全靠紀律。工地現場用手機開複雜表格輸入也不方便,通常就變成「回去再補」,然後就忘了。

如果自建表格沒有分開「付款進度」與「實際支出」,這三件事會疊在一起:你看到一個數字,但說不出它是進度還是現金。想看整體怎麼從 Excel 換到一案一帳,〈室內設計師還在用 Excel 管案場帳,算落伍嗎?〉那篇整理得比較完整。

這些都不是付費功能

上面提到的東西——發包分期、標已付、三態差額、重複記帳確認、數字健檢、工班請款分類——免費方案就能用。免費方案的限制是案場數 3 個,不是把對帳功能鎖起來。

從一個正在跑的案場開始

不用整批搬。挑一個現在正在施工、工班請款最常對不上的案場,把三件事放進去:追加報價、發包金額、分期狀態。

差額會自己算出來,三種狀態各自有顏色。哪個工班還沒付完、哪個已經付超過,不用再翻三張表。收款那一端怎麼排,可以接著看〈室內設計請款流程怎麼排?訂金、工程款、尾款、催款一次整理〉。

準備與業主做最後對帳時,也可參考〈裝潢工程結算單怎麼整理?原報價、追加減與已收款一次對清楚〉,把業主結算與工班付款分開核對。

常見問題

工班請款單和發包金額對不起來,先看哪裡?
先看追加減。核定過的追加或追減報價,發包金額有沒有跟著改;改了之後,分期金額有沒有一起重算。多數對不上的情況都停在這一步——發包金額改了、分期還停在舊基礎上。再來才看分期狀態有沒有標錯或標重複。
「已付」是不是就代表錢已經付出去了?
不是。標「已付」記錄的是發包的付款進度(付到第幾期、還欠這個工班多少),不會自動產生支出、也不影響帳本與毛利。實際付出去的錢要另外到記帳登錄。產品在發包卡片上常駐一句「標『已付』僅記錄付款進度,不會自動入帳。」就是在講這件事。
追加減怎麼跟發包同步?
追加與追減在衡序是獨立的報價單,不是掛在原發包底下的欄位。核定之後,該報價單的工項會進到發包資料,發包端不分原始或追加。要注意一個限制:統包不能包追減報價,追減的工項只能走散項發包。
已經付超過發包金額,系統會擋我嗎?
不會。產品會把超付獨立顯示出來——工項列標「超付 $X」、案場卡片另起一行「本案場超付 $X · 已付分期超過發包金額,請核對發包金額或分期狀態」、總覽頁的應付欄也把超付分成獨立一段不與待付互相抵銷——但不會阻止你輸入,也不會跳警告窗。要調整發包金額還是修正分期,是你的判斷。
這些對帳功能要付費嗎?
不用。發包分期、標已付、三態差額、重複記帳確認、數字健檢、工班請款分類,免費方案都可以用。免費方案的限制是案場數 3 個。
